Le développement de l’offre de transport en commun sur le territoire de la vallée du Garon a connu une première étape en octobre 2023 avec la restructuration et le renforcement de l’offre sur les lignes Cars du Rhône (114, 119, 120 et 145) et TCL (L12) dans la foulée de l’arrivée du Métro B aux Hôpitaux Lyon Sud à Saint-Genis-Laval.
Sytral Mobilités, à la demande de la CCVG et de ses communes, poursuivra le développement de l’offre en 2024.
Près d’un million d’euros d’investissement pour la CCVG

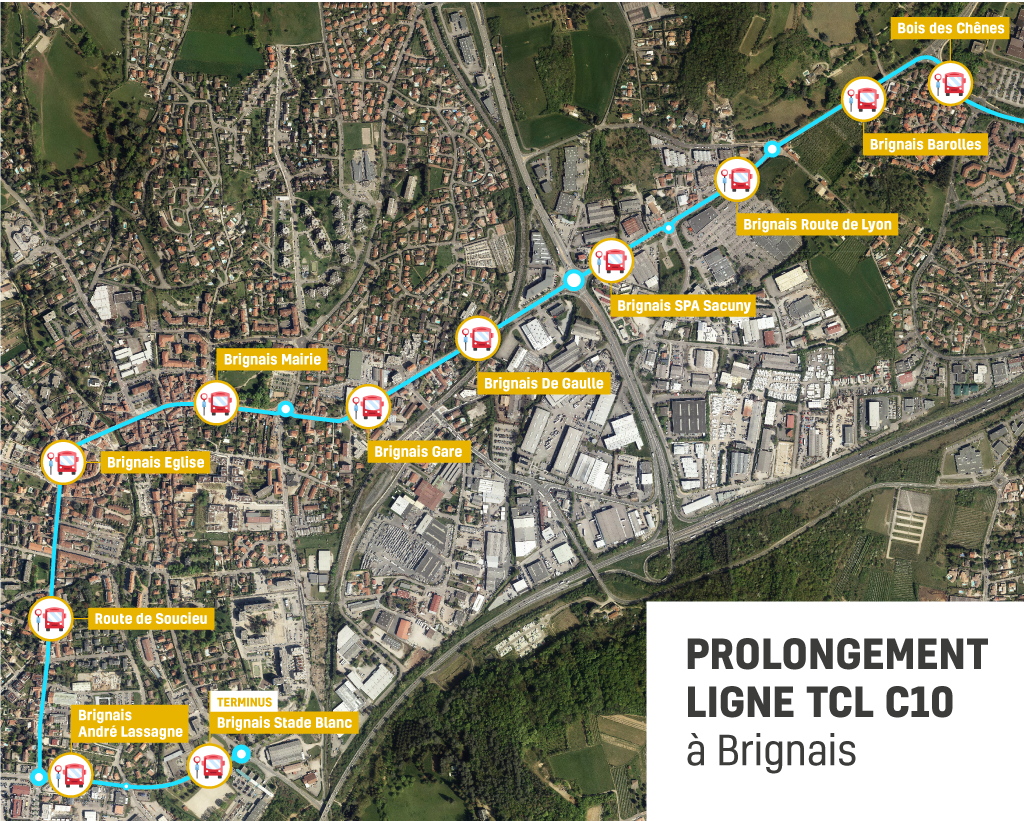

A Brignais, la principale nouveauté résidera dans le prolongement de la ligne C10 des TCL, via « Brignais-Centre », jusqu’à son nouveau terminus au niveau du groupe scolaire Jean-Moulin / André Lassagne.
Dans cette optique, des aménagements de voirie devront être réalisés par la CCVG : adaptation des gabarits de voirie rue Général de Gaulle et création et/ou mise aux normes des futurs arrêts notamment.
La CCVG investira près d’un million d’euros sur cette opération qui se fera par tranches, jusqu’à l’été 2024. Les périodes de congés scolaires seront privilégiées pour la réalisation des travaux.
Les premières interventions sont attendues dès décembre 2023 sur le secteur Gare.
- Déplacement et mise aux normes arrêt « Brignais Gare » : du 4 décembre 2023 au 16 février 2024
- Création arrêt « Brignais Mairie » : du 19 février au 1er mars 2024
- Création arrêt et « Route de Soucieu » : du 11 au 29 mars 2024
